欧美自拍亚洲综合图区_四川少扫搡BBW搡BBBB_亚洲欧洲国产成人综合在线观看_性中国少妇熟妇XXXX农村||www.campusdr.cn,成人精品久久一区,日本成人精品在线免费观看,久久免费成人黄色,久久精品视频成人,亚洲AV无码一区二区乱子伦AS_香蕉久久精品日日躁夜夜躁_中文字幕 日韩 人妻 无码_99久久免费视频6||www.mimet.net.cn ,99久久久国产免费观看精品_国产成人精品久久亚洲高清不卡p_国产日韩欧美另类制服丝袜_日韩人妻无码专区一本二本||www.klpos.cn ,免费最新高清中文字幕日韩精品国产成人在线_古代乱亲h女秽乱常伦_亚洲一区二区三区免费看_91福利国产在线观一区二区_亚洲欧美日韩在线观看看另类_91福利视频一区||www.niwainv.cn

當前位置: 首頁 > 資訊 > 國際資訊

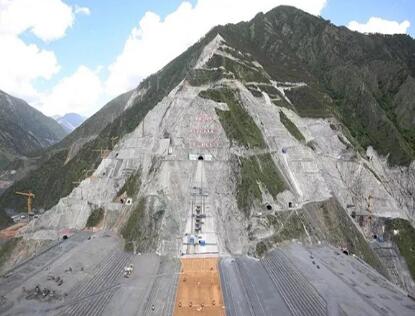

巴基斯坦卡洛特水電站進水塔提前全部封頂

電力網發布時間:2020-03-13 10:38:25  作者:蔣遠波

  本網訊(蔣遠波 )3月10日,由三峽集團投資建設的巴基斯坦卡洛特水電站3號進水塔最后一倉混凝土順利收倉,標志著卡洛特水電站1~4號進水塔混凝土澆筑全部封頂告捷,比計劃工期提前25天完成。

  卡洛特水電站工程共布置4座進水塔,全長82.8米,單個進水塔長20.7米、寬27米、高41米,混凝土澆筑總方量為5.3萬方,鋼筋制安總量為2940.97噸。進水塔工程施工難度大,與引水隧洞襯砌混凝土施工存在立體交叉作業,施工面窄,高排架高臨邊作業頻繁,其中施工難點包括胸墻、攔漂板、大牛腿梁、大跨度梁(跨度8.8米)、大斷面梁(高2.3米)、高懸空模板及支持體系(38.5米)等。

  卡洛特水電站進水塔自2019年2月19日首倉混凝土澆筑以來,在經理部科學管理和各參建單位的共同努力下,嚴格貫徹落實“安全第一、質量為本”的管理方針,嚴格執行“三檢制”,嚴格落實施工工藝流程,做到施工過程程序化、標準化、規范化、精細化。通過技術創新,充分發揮設計施工一體化優勢,強化現場溝通協調,克服施工技術難題,避讓引水隧洞壓力鋼管運輸及雨季、高溫、新冠肺炎疫情等諸多不利客觀因素影響,順利提前實現進水塔全面封頂這一節點目標,為進水塔金結設備安裝提供了有力保障,為項目防洪度汛及下閘蓄水打下了堅實的基礎。




評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0
长宁区| 郓城县| 谢通门县| 那曲县| 琼结县| 云安县| 铜山县| 徐汇区| 沂水县| 古丈县| 河津市| 电白县| 郎溪县| 温宿县| 藁城市| 汝城县| 乌鲁木齐市| 灯塔市| 扶绥县| 湖南省| 新闻| 绥德县| 溧水县| 夹江县| 阿城市| 六枝特区| 盐边县| 铜鼓县| 福建省| 太仓市| 南宫市| 中山市| 大埔县| 广丰县| 福泉市| 青岛市| 芦山县| 鄱阳县| 容城县| 南康市| 东山县|
